首页注释:本案例旨在全面、客观地记录并分析渝东北走马镇野鸭村3组七里沟近期发生的小型泥石流灾害现场情况,为当地政府及相关部门提供科学依据,促进灾区恢复重建与灾害预防能力的提升。作者:强跃,男,汉,工学硕士,教授(三级),硕士生导师,主要从事三峡库区地质灾害防治研究,工作单位:重庆三峡学院。在此特别指出,本案例仅用于教学,在编制过程中参阅了前人成果,收集了部分单位一线资料,在此致以衷心的感谢和美好的祝福,若涉及侵权,请联系删除,QQ邮箱:652344220@qq.com。
摘要:近年来,随着全球气候变化和极端天气事件的频发,自然灾害,尤其是泥石流灾害,对人类社会和自然环境造成了严重影响。小型泥石流,虽规模不及大型泥石流那般毁灭性,但其突发性强、分布广泛,常发生在山区、丘陵地带及人类活动频繁的边缘区域,对当地居民生命财产安全构成直接威胁。
关键词:小型泥石流,现场调查,河流侵蚀
引言:七里沟,一个位于特定地理区域内的自然沟谷,近年来因多次小型泥石流事件而备受关注。这些泥石流事件不仅给当地居民的生命财产安全带来了严重威胁,也引发了社会各界对地质灾害防治的广泛讨论。
背景介绍:七里沟泥石流位于万州区走马镇野鸭村3组,处于构造侵蚀低山河谷地貌,地理坐标为108°32'52.75"E,30°35'44.60"N,不属于万州区群测群防地灾点。据调查,该泥石流沟流域形态呈狭长的感叹号型,流域纵长长度450m,流域面积900m2。最高点位于北侧近山顶区域,海拔高成620m,最低点位于坡脚喇叭口,海拔448m。相对高差172m,平均纵坡降382‰。受“7.4暴雨”影响,斜坡上部崩坡积发生滑塌,造成块碎石夹砂土汇流于沟槽形成水石流,造成下部一栋房屋损毁及2人死亡。
内容:
一、调查报告的主要结论及建议
1.1主要结论
受斜坡上部崩坡积土滑塌影响,在沟槽区汇水区形成水石流,由于纵向坡降大,为水石流提供了动力条件,整体现状处于欠稳定状态,在强降雨下可能发生进一步滑移破坏,威胁坡脚4户15人(常住8人)生命财产安全,需对其进行应急降险工程治理。
1.2建议
1、按划定危险区域设置警示标志;
2、通知监测人,加强宏观监测巡查,发现险情加剧及时上报;
3、对泥石流堆积区居民进行险前倒腾,险情排除前不得返回居住;
4、建议下一步对七里沟泥石流采取应急降险处置。

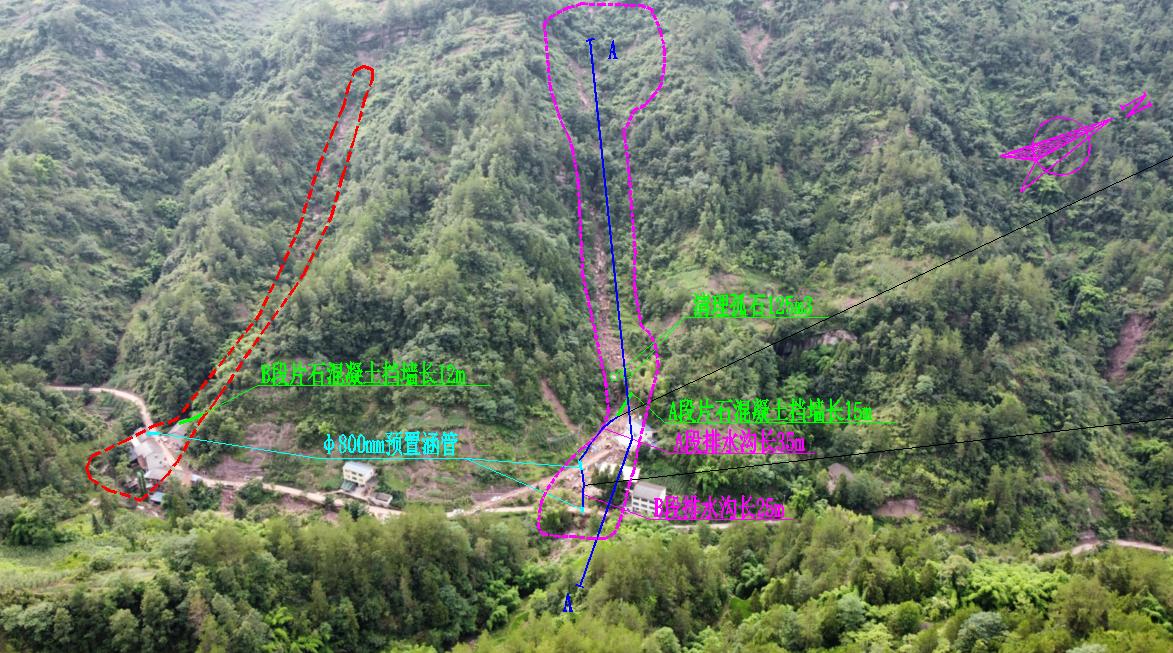

图1七里沟泥石流卫星平面图
二、灾害体基本特征及稳定性评价
2.1基本特征
该泥石流位于构造侵蚀低山河谷地貌,斜坡属逆向坡,受河流侵蚀坡面形成梳状沟槽,据调查,该泥石流沟流域形态呈狭长的感叹号型,流域纵长长度450m,流域面积900m2。最高点位于北侧近山顶区域,海拔搞成620m,最低点位于坡脚喇叭口,海拔448m。相对高差172m,平均纵坡降382‰。受“7.4暴雨”影响,斜坡上部崩坡积发生滑塌,造成块碎石夹砂土汇流于沟槽形成水石流,造成下部一栋房屋损毁及2人死亡。由于斜坡顶部仍残留较多残坡积,存在进一步滑塌风险,威胁坡脚4户15人(常住8人)生命财产安全。

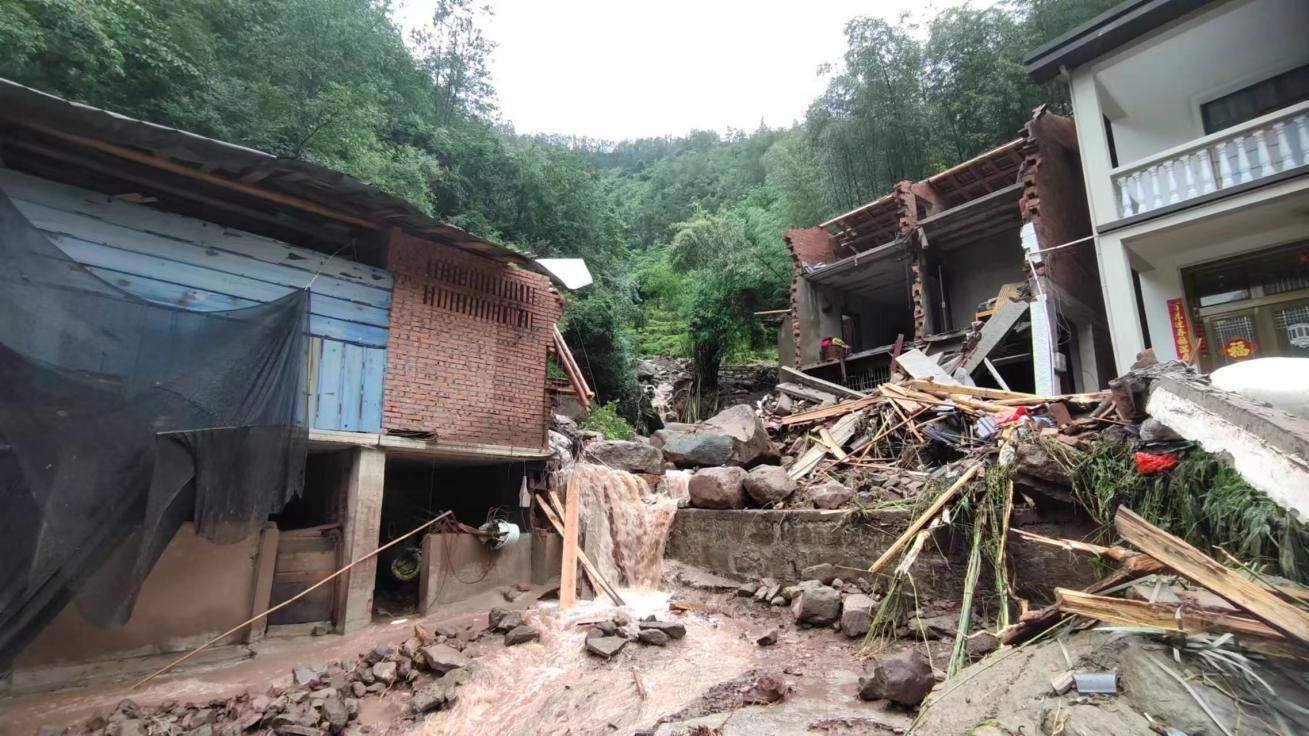

另外七里沟泥石流西侧同样发育冲沟,但坡降比王大坤位于沟口位置,且受7.4暴雨影响,水流溢出原有排水沟,冲刷房屋,存在一定安全隐患。

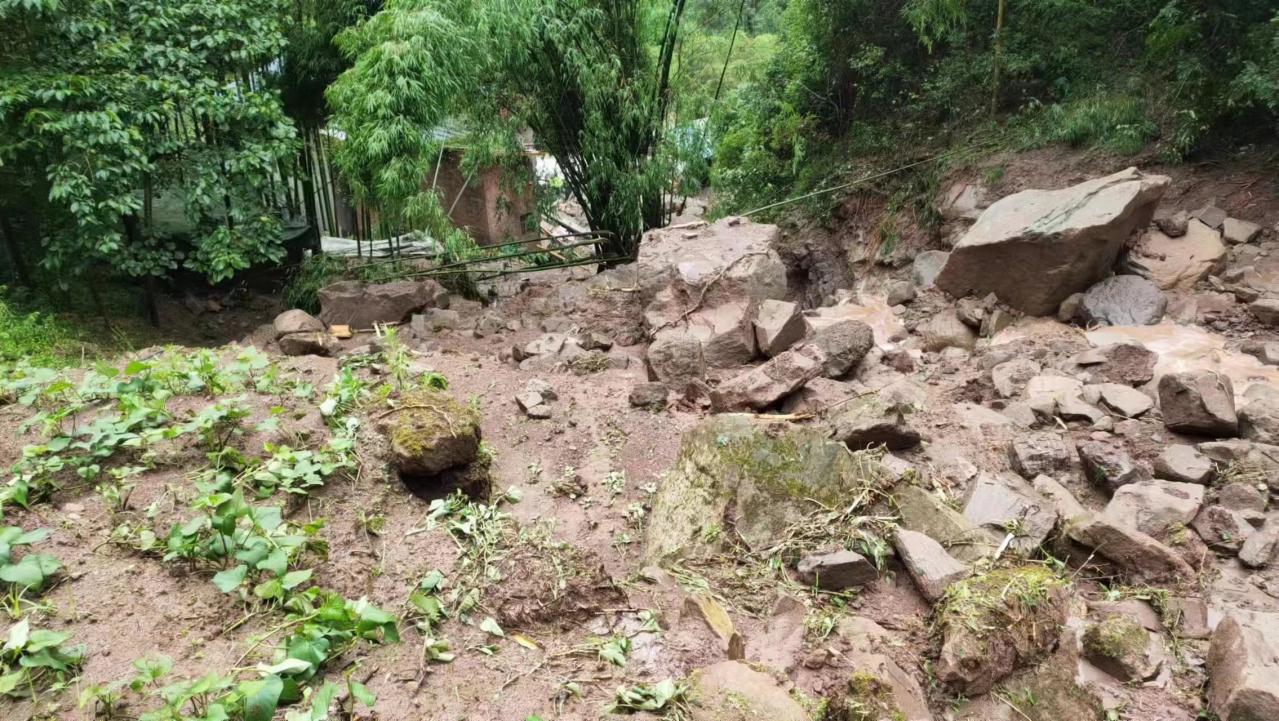

图2沟槽残留块石

图3残留块石

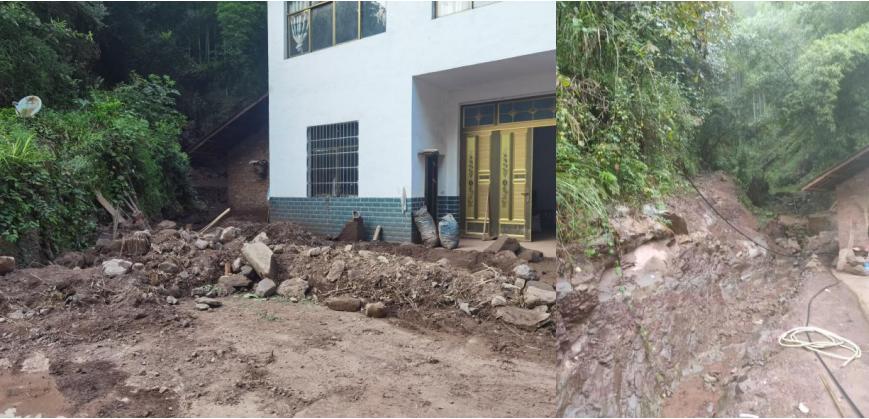

图4西侧冲沟王大坤房屋
2.2成因机制分析
1、流通区原始地形坡度大约35°,坡降比大,为泥石流冲击提供了动力条件;
2、流动区顶部的物源区为崩坡积土,块石粒径最大可达2m,块碎石为泥石流提供了充足的物源条件,泥石流沟易汇水,小型山槽地貌汇水面积可达2×104m2。
3、2023年7月4日4时-7时,长滩雨量站监测降雨量达到200.8毫米,降雨量达到历史极值,为该泥石流诱发的主控因素。
2.3稳定性评价及发展趋势
由于目前物源区崩坡积土多处已松动滑塌,岩土参数低,出去基本稳定~欠稳定,再遇极端降雨,可能引发更大规模滑塌变形,并形成泥石流,威胁坡脚堆积区居民房屋。
三、应急处置方案
3.1设计思路及依据
为防止泥石流形成后规模扩大影响喇叭口周边居民房屋,本次设计主要是清理疏通并拓宽原有沟渠,并在居民房屋段设置挡土墙,防止孤块石破坏冲击沟壁。因此本次应急降险方案主要为:截排水+挡土墙。
本次应急降险方案主要依据《重庆市万州区走马镇七里沟泥石流应急调查报告》、《地质灾害防治工程设计规范》(DB50/5029-2019)及与其相关的其他相关规范。执行的主要技术要求和规范如下:
(1)《地质灾害防治工程设计规范》(DB50/5029-2019);
(2)《岩土工程勘察规范》(GB50021-2001(2009年版));
3.2总体工程布置
沿原有沟渠路径进行加宽,清除冲刷下来堆积的较大孤石,方量约125m3,在临近房屋冲沟变向区域设置一条斜顺于冲沟的方向的挡土墙,长约15m,由于A段冲沟内侧已基岩出露,因此不做工程措施,仅对外侧进行混凝土护壁,长约45m,B段排水沟长约35m,坡度大设置跌水。中途由于需要横跨2条村道,需要在原有涵管旁各增设2根预置涵管。
另外该泥石流沟南西侧同样发育同等条件冲沟,且本次强降雨沟口同样形成堆积物。因此在沟口设置斜向挡墙,长约12m,并扩宽原有涵管。

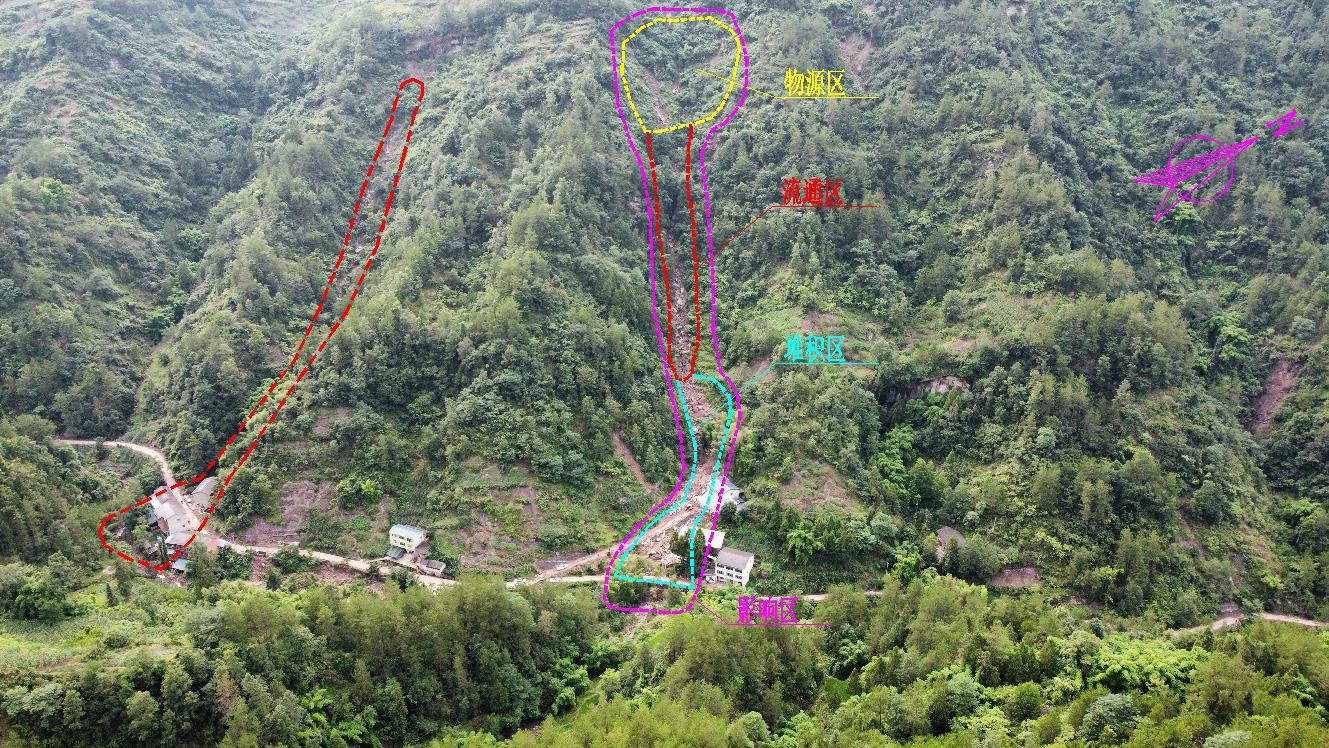

图5截排水+挡土墙布置图
3.3分项工程设计
截排水工程
在泥石流堆积区利用原有冲沟路径设置截排水,A段开挖沟槽宽约80cm,外侧浇筑厚约50cm护壁,总长约35m,锚固深度30cm,下部接入村道土路段埋设直径80cm,壁厚10cm预置涵管,埋深约0.5m。B段排水沟内空0.8m×1m,并设置跌水,总长约25m,底部同样在原有涵管旁埋入直径80cm,壁厚10cm预置涵管。另外在西南侧冲沟增加一处直径80cm,壁厚10cm预置涵管。
挡土墙工程
A段采用C20混凝土挡墙,设置于房屋南西侧冲沟变向区域,布设按平面布置图分布,总高3m,坎固0.5m,长15m,下底宽1.2m,上宽0.6m,材料采用C20砼,面坡1:0.1(水沟侧),背坡1:0.2,基底逆坡0.1:1,地基均需开挖至基岩中风化,并按要求设置泄水孔和沉降缝。
B段采用C20混凝土挡墙,设置方向按平面布置图方向,总高2m,坎固0.5m,长12m,下底宽1m,上宽0.6m,材料采用C20砼,面坡1:0.1(水沟侧),背坡1:0.2,基底逆坡0.1:1,地基均需开挖至基岩中风化,并按要求设置泄水孔和沉降缝。
另外对已冲沟路径的较大孤块石进行人工清除,方量约150m3。
3.4主要工程量
表1滑坡应急降险工程量表
序号 |
工程项目 |
单位 |
工程量 |
计算公式 |
一 |
挡土墙工程 |
|
|
|
1.1 |
挖沟槽石方(较软岩) |
m3 |
15 |
1*0.5*12+1.2*0.5*15 |
1.2 |
混凝土挡墙 |
m3 |
59.7 |
A段40.5m3,B段19.2m3 |
1.3 |
模板 |
m2 |
146.6 |
A段51.2m2,B段95.4m2 |
1.4 |
泄水管 |
m |
15 |
1.5*10 |
1.5 |
人工清孤石 |
m3 |
150 |
|
二 |
截排水 |
|
|
|
2.1 |
挖沟槽土方 |
m3 |
52.5 |
B段52.5m3 |
2.2 |
挖沟槽石方 |
m3 |
42.25 |
A段6.25m3+涵管36m3 |
2.3 |
混凝土浇筑排水沟 |
m3 |
55.5 |
A段:40.5m3,B段9.5m3,涵管5.5m3 |
2.4 |
模板 |
m2 |
173 |
113+60(涵管) |
三 |
二次转运 |
|
|
|
3.1 |
二次转运 |
T |
100 |
|
