DZFZ11-海事小区危岩处理处置工程分析案例

  • 时间:2025-07-25
  • 作者:
  • 点击:
  • 来源:


首页注释本案例旨在全面介绍海事小区危岩处理处置工程的背景、目标、技术方案、实施计划及预期成效,确保社区居民的安全与居住环境的和谐稳定。作者:强跃,男,汉,工学硕士,教授(三级),硕士生导师,主要从事三峡库区地质灾害防治研究,工作单位:重庆三峡学院。在此特别指出,本案例仅用于教学,在编制过程中参阅了前人成果,收集了部分单位一线资料,在此致以衷心的感谢和美好的祝福,若涉及侵权,请联系删除,QQ邮箱:652344220@qq.com。

摘要:危岩,作为地质灾害的一种常见类型,广泛分布于我国多山地区,尤其是地形陡峭、岩石破碎、构造发育的区域。其形成往往受自然因素(如风化、降雨、地震等)和人为活动(如工程开挖、爆破等)的共同影响,对人民群众生命财产安全及生态环境构成严重威胁。因此,科学、合理、有效地进行危岩处理处置工程,对于防灾减灾、保护人民群众生命财产安全具有重要意义。

关键词:危岩,工程处理

引言:海事小区危岩处理处置工程的启动,不仅是对自然灾害的积极应对,更是对居民生命安全的高度负责。本工程旨在通过科学、系统的勘查、设计与施工,对小区内存在的危岩进行全面排查、准确评估,并依据实际情况制定科学合理的治理方案,确保危岩得到有效控制或彻底消除,从而恢复并提升小区的整体安全水平。

背景介绍:202189日重庆市规自局派驻万州区地灾驻守单位:高新院驻守地质队员接万州区双河口街道办事处地灾责任人报告海事小区后侧条石挡土墙存在一定变形,希望提供技术支撑。驻守地质队员随即赶赴现场进行调查。经初步调查发现开发商修建条石挡土墙设计尺寸偏小,加之近期汛期强降雨下渗土体含水量增加造成土压力增大出现局部变形开裂。

内容:

一、调查报告的主要结论

重庆市万州区双河口街道海事小区后侧危岩综合采用了地面调查测绘、工程测量相结合的方法,查明了灾害体的地形地貌、地层岩性、地质构造、水文地质与工程地质条件等。通过本次调查,可得出如下结论:

1、勘查区位于海事小区后侧,陡崖带全长约150m,为本次调查工作的主要针对区域。

2、该地质灾害主要包括了6个危岩带,危岩体高930m,体积6756300m³,危岩体总体积约18325m³。该地质灾害防治工程等级为级。

3、稳定性评价

危岩带整体稳定性:重庆市万州区双河口街道海事小区后侧危岩带现状为基本稳定~欠稳定。

危岩单体稳定性:重庆市万州区双河口街道海事小区后侧危岩单体现状为基本稳定状态,受强降雨影响后,多数危岩体稳定性都将降为基本稳定~不稳定状态。

二、海事小区后侧危岩基本特征及稳定性评价

2.1范围、规模及形态特征

海事小区后侧危岩应急抢险治理工程发育四处危岩带危岩单体:WY1WY2WY3WY4

WY1:该危岩带长约35m,高约30m,厚度约310m,体积6300m3,崩塌方向245°,主要破坏模式为坠落式、倾倒式。底部为泥岩基座,经地质构造剥蚀作用及长期差异风化剥蚀,局部在砂泥岩形成凹岩腔,凹岩腔发育深度约16m,发育高度约28m。陡崖带后缘卸荷裂隙非常发育,连续贯通,形成缝宽约1036mm,裂隙距离陡崖面约58m,雨季陡崖带顶部地表水沿裂隙下渗。

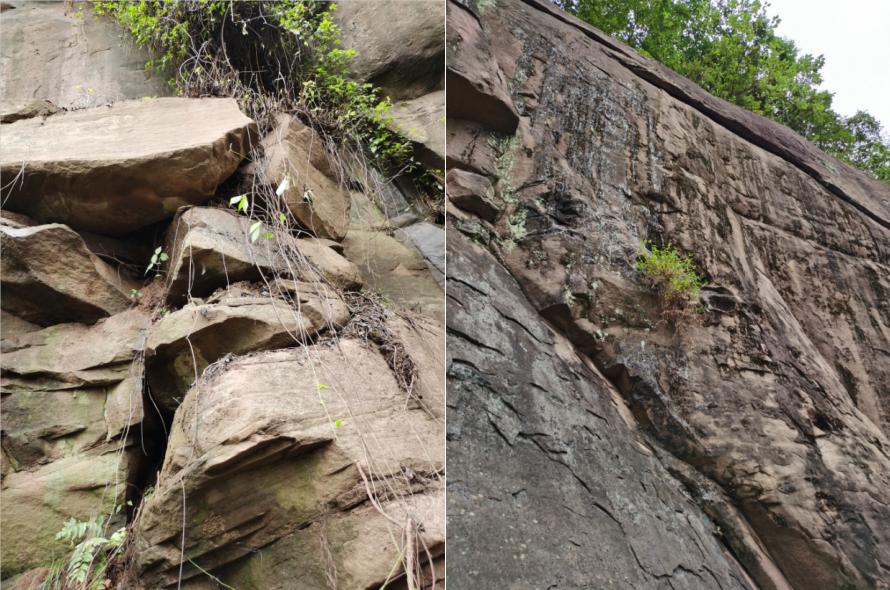

1WY1凹岩腔及卸荷裂隙非常发育

WY2:该危岩带长约20m,高约30m,厚度约13m,体积1200m3,崩塌方向245°,主要破坏模式为倾倒式。底部为泥岩基座,顶部岩体破碎。陡崖带构造裂隙非常发育,局部连续贯通,形成缝宽约812mm,雨季陡崖带顶部地表水沿裂隙下渗。

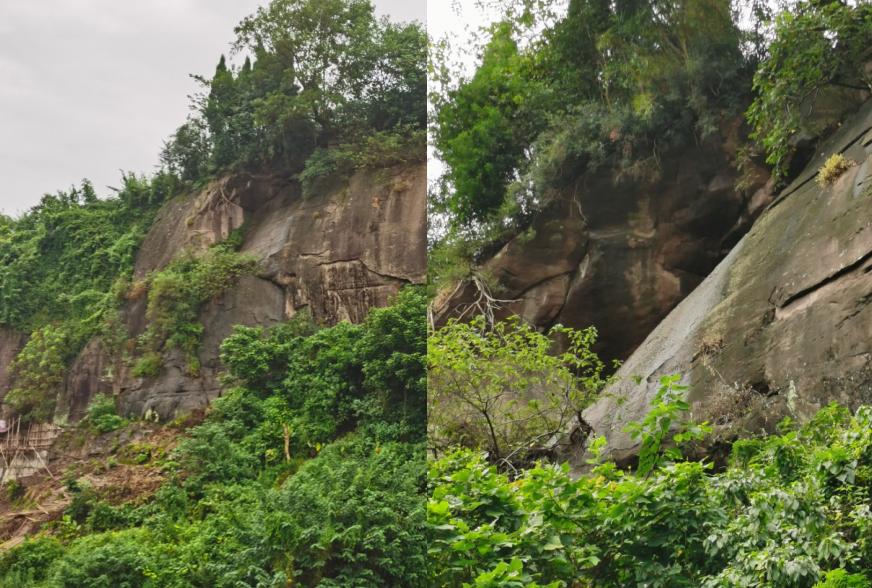

2WY2凹岩腔及卸荷裂隙非常发育

WY3:该危岩单体长约24m,高约1530m,厚度约38m,体积2400m3,崩塌方向245°,主要破坏模式为滑移式。底部为泥岩基座,经地质构造剥蚀作用及长期差异风化剥蚀,局部在砂泥岩形成泥岩凹岩腔。陡崖带后缘卸荷裂隙非常发育,连续贯通,形成缝宽约820mm,裂隙距离陡崖面约36m,雨季陡崖带顶部地表水沿裂隙下渗。

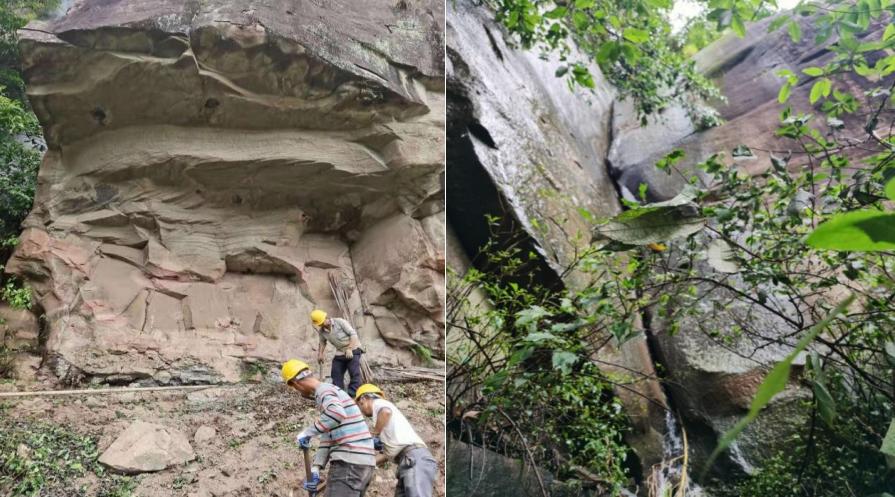

3WY3凹岩腔及卸荷裂隙非常发育

WY4:该危岩体长约15m,高约9m,厚度约5m,体积675m3,崩塌方向245°,主要破坏模式为倾倒式。底部为泥岩基座,经地质构造剥蚀作用及长期差异风化剥蚀,局部在砂泥岩形成凹岩腔,凹岩腔发育深度约13m,发育高度约27m。危岩体后缘卸荷裂隙非常发育,连续贯通,形成缝宽约823mm,裂隙距离陡崖面约5m,雨季陡崖带顶部地表水沿裂隙下渗,可能引发滑坡。

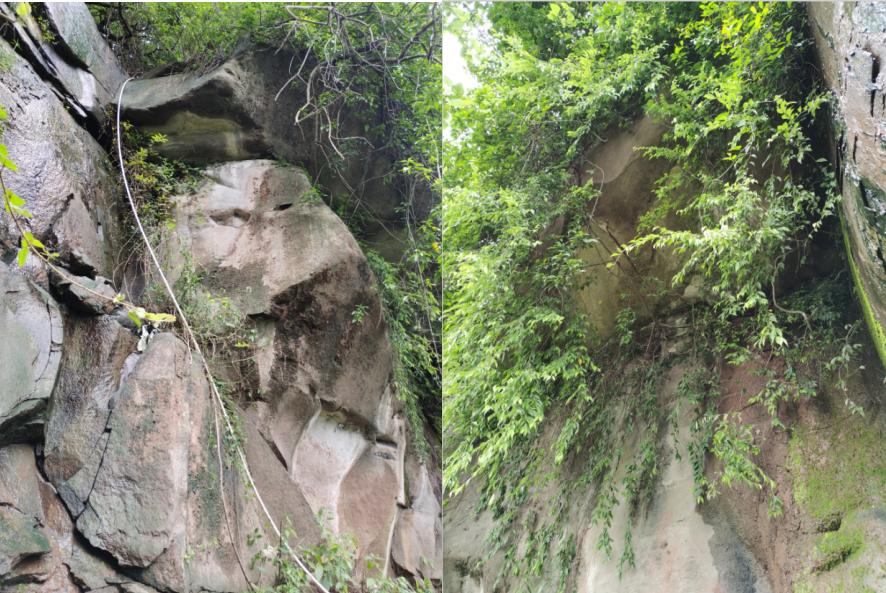

4WY4凹岩腔及卸荷裂隙非常发育



危岩体主要受裂隙L1240°∠55-75°顶部卸荷裂,切割形成顺向临空危岩体,在顺向临空卸荷裂隙L1240°∠55-75°,垂直陡崖面L2325°∠83°切割形成楔形体,其组合交线产状:254°∠60°,与陡崖面顺向临空。在顺向临空裂隙及顺向临空楔形体双重不利影响下易发生危岩体崩塌,随着长期重力作用的影响,有可能发生滑移、坠落破坏,目前处于基本稳定状态。在不利工况条件下,易发生滑移破坏,主要威胁其下重庆市万州儿童福利院(职工25人;儿童59)、海事小区B(88273)、双河口国家税务所(14)共计371人的生命财产安全。

2.2变形特征

海事小区后侧危岩带凹岩腔发育,卸荷裂隙发育贯通;局部凹岩腔底部基座岩体松动崩落,基座泥岩压裂破碎,陡崖带分布大小不一的危岩块体。

2.3破坏模式及影响因素

根据调查报告海事小区后侧危岩主要为泥岩基座,经地质构造剥蚀作用及长期差异风化剥蚀,局部在砂泥岩交界面形成泥岩凹岩腔发育,在长期构造及重力作用下,岩体被卸荷裂隙及构造裂隙切割形成不同规模的块体,岩体在重力作用下,发生倾倒破坏后部拉裂并与母岩分离。

本次危岩体主要是基座泥岩与上部砂岩岩体差异风化后,在砂岩岩体重力作用下受卸荷裂隙及构造裂隙切割加之降雨影响等自然因素发育而成。

2.4成因分析及稳定性评价

成因分析:针对危岩体发育形成机制不同,海事小区后侧危岩诱发因素主要有:其一;危岩以砂岩为主,基座为泥岩,呈现上砂下泥的岩性组合。在差异风化作用下,泥岩基座形成凹岩腔;其二;在长期构造及重力作用下,岩体被卸荷裂隙及构造裂隙切割形成不同规模的块体,岩体在重力作用下,发生倾倒破坏后部拉裂并与母岩分离,致使危岩体后缘卸荷裂隙加剧变形。其三;区内雨水渗入卸荷裂隙在裂隙水压力作用下,使裂缝加宽加深,破坏岩体的完整性,暴雨时,雨水下渗,降低危岩体力学性质,地表水进入卸荷裂缝对岩体产生水压力,推动岩体进一步倾斜,扩大卸荷裂缝的宽度及深度,加速了危岩体的形成。

稳定性评价:顺向临空裂隙及切向临空楔形体双重不利影响下易发生危岩体崩塌,随着长期重力作用影响,有可能发生倾倒破坏,目前处于基本稳定状态。

2.5发展趋势及危害预测

通过现场调查及定性定量分析,调勘查区内危岩带及危岩单体在现状工况下为基本稳定~欠稳定状态,但在暴雨工况下,危岩带及危岩单体稳定性就会急剧下降欠稳定~不稳定状态,且从调查危岩所处陡崖位置、变形特征及控制危岩稳定性的裂隙、岩腔发展情况来看,危岩体的稳定性在不断下降,危险性在日趋加大。现阶段陡崖面上、陡崖顶部陡坡地段及植被覆盖茂密处分布的破裂岩体由于各种原因(例如植被的顶托、岩体的卡挡、局部岩桥的连接、覆盖层的支撑)而未破坏坠落,但如果受到降雨、树根劈作用和人为活动等因素的影响,此类破裂岩体会立即从稳定状态转而破坏坠落。

综上所述,危岩体总体向不利稳定的方向发展。

三、应急治理方案

3.1设计思路及依据

海事小区后侧危岩发育危岩单体方量较大,局部凹岩腔发育,后缘卸荷裂隙发育,沿线表面岩体破碎,根据上述情况采用对破碎危岩体采用主动防护网封闭;对危岩体发育较深的凹岩腔采用混凝土支撑封填;对后缘卸荷裂隙发育大型危岩体进行锚固,能够达到应急治理的目的。

依据《重庆市万州区双河口街道海事小区后侧危岩调、勘查报告》、《地质灾害防治工程设计规范》(DB50/5029-2019)

3.2总体工程布置

根据本场地实际情况采取人工清除+支撑/封填嵌补+危岩锚固+局部主动防护网+裂隙封闭,进行治理。

3.3分项工程设计

治理方案:人工清除+支撑/封填嵌补+危岩锚固+局部主动防护网+裂隙封闭;

1、清除工程

危岩()清除:危岩单体、危石、岩体破碎体等采用人工搭设脚手架清除,清除的弃方采用集中运至弃土场弃方。

孤石清除:斜坡面分布孤石采用人工清除,清除的弃方采用集中运至弃土场弃方(孤石方量包括纳入危岩单体清理方量)

清除采用人工方式清除(采用风枪凿眼、人工凿石),清除顺序为由上至下,由外至内,清除过程中利用人工及适当的电动工具应将危岩体切割为不大于0.2m3的单体或条石。清除下的危石以吊篮小心下放,清除后的块体由安全路径转运至坡脚,再转运至附近渣场,禁止沿坡面抛下,避免对斜坡坡面植被造成大面积破坏。对不稳定的孤石采取就地分解,外运清除的方式处置,对于体积较大容易发生整体滑移的崩塌块体在清除过程中应先采用钢缆将其锁定,确保其稳定后再进行人工清除,坡面清除孤石方量包含于危岩单体计量之中。

危岩清除时应在下方全部段落设置安全防护措施,安全防护措施具体位置示意详见施工组织设计平面图。

2、支撑/封填嵌补

危岩下方小型岩腔采用C25混凝土现浇封填嵌补,高度根据岩腔高度确定,深度至凹岩腔内侧,基础埋入稳定中风化岩层,基槽较宽的处理为台阶状,基底按1:0.2设置逆坡,逆坡长度不小于0.5m。岩腔支撑必须首先进行清面工作,将岩腔顶部和后壁强风化层破碎岩层进行清除,露出新鲜岩面,C25砼在距岩腔顶200mm时,掺入适量膨胀剂,以保证与危岩底部接触紧密。

较大岩腔采用C30混凝土墙式支撑,支撑墙高度较大时,设置支撑墙与母岩间设置连接锚杆,连接锚杆采用2φ28HRB400钢筋组成,锚入母岩(较完整岩体)长度不低于4.0m,设置排数根据支撑墙高度确定。

3、锚固工程

危岩单体采用独立锚杆进行锚固。锚杆为全粘接独立锚杆,锚杆钢筋采用1φ28HRB4002φ28HRB400钢筋组成,锚孔直径90130mm,采用M30水泥砂浆灌注。

浆体配制灰砂比宜为0.801.50,水灰比宜为0.380.50,浆体材料28d的无侧限抗压强度不应低于30MPa

4、主动防护网

在陡崖带上破碎岩体完成表面破碎岩体部分清除工作后,采用GPS2型主动防护网防止危岩表面掉块。主动防护网:主动防护网采用D0/08/300钢绳网,S0/2.2/50格栅网,支撑绳结构采用横向为Ф16钢丝绳,纵向支撑绳为Ф12钢丝绳,缝合线为Ф8钢丝绳;主动防护网构造锚杆采用2Ф16钢绳全粘接锚杆,锚杆长度6.0m,锚杆间距为3.0m×3.0m,锚孔直径90mm,采用M30水泥砂浆灌注。

5、封闭裂隙

危岩顶部卸荷裂隙采用C30细石混凝土封闭。

3.4主要工程量

1工程量表

序号

工程措施

单位

工程量

1

清除工程



人工清除危岩

240.5

2

锚固工程



Φ110点锚锚杆(L=10.0m1Φ28钢筋)

35

Φ130点锚锚杆(L=10.0m2Φ28钢筋)

122

Φ130点锚锚杆(L=15.0m2Φ28钢筋)

20

锚杆钢筋制安

t

14.0

C30混凝土锚头

8.5

钢垫板

kg/

1598/177

锚头钢筋

kg

587.3

锚头模板

177.0

C30素混凝土封闭裂隙

4.3

3

支撑工程



沟槽土方开挖(含外运)

257.4

沟槽石方开挖(含外运)

32.0

钢筋制安

t

6.4

支撑墙模板

471.0

C30混凝土支撑

984.9

φ50泄水管

m

40.0

5

封填(嵌补)工程



M7.5浆砌片石嵌补封闭岩腔

10.86

C25素混凝土封填嵌补凹岩腔

91.0

人工挖填土方

19.25

人工清表、刻槽石方(含外运)

21.8

模板

111.0

泄水管(50)

m

32.0

6

防护网工程



锚钉(L=6m,孔径110mm1Φ28钢筋锚杆)

21.0

GPS2型主动防护网

196.0

人工清表(含外运)

20.0

7

脚手架工程



脚手架

7218

钢管架竹跳板拦挡

540.0

人工二次转运脚手架(80m)

t

50.0

8

截排水沟工程



人工挖填方

309.40

沟槽石方开挖(含外运)

7.2

双壁波纹管(Φ500)

m

20.0

钢筋制安

t

4.43

C20素混凝土

183.2

模板

572.8

泄水管(50)

m

30.0

人工挖土方

60.00

人工清运石方(含外运)

20.0

M7.5浆砌片石修补

m

50.0

说明:场内运输100m。施工便道长1km,供电线路0.2km,供水线路0.2km,施工办公区域及材料堆砌场地300m2
